Livraison de chantier : École TAILLEBOURG

  • Photo du rédacteur: Moreau Lathus
    Moreau Lathus
  • 22 oct.
  • 2 min de lecture

Présentation du projet :

À Taillebourg, la construction du nouveau groupe scolaire touche à sa fin. Porté par le SIVOS François Rabelais, en partenariat avec les mairies de Taillebourg et d’Annepont, ce projet symbolise l’engagement d’une commune pour un cadre d’apprentissage moderne, confortable et respectueux de son environnement.

Imaginée par le Groupe A40 Architectes, la conception du bâtiment s’inscrit pleinement dans son contexte local : une architecture bioclimatique, une empreinte maîtrisée sur le territoire, et des choix constructifs pensés pour favoriser les économies d’énergie.

Une canopée périphérique abrite les circulations extérieures et crée des espaces ombragés pour les enfants. Côté prairie, la toiture végétalisée améliore l’intégration paysagère et le confort d’été. Grâce à un système de shed permettant une ventilation naturelle nocturne, le bâtiment optimise son fonctionnement thermique sans recours excessif à la climatisation.

L’ensemble oriente les cours vers la nature, offrant un cadre de vie apaisant et lumineux pour les futurs élèves et enseignants. 🌳

Intervenants :

Travaux réalisés par Moreau Lathus Bâtiment, entreprise de Gros Œuvre :

Moreau Lathus Bâtiment est intervenue sur le lot Gros Œuvre, en réalisant :

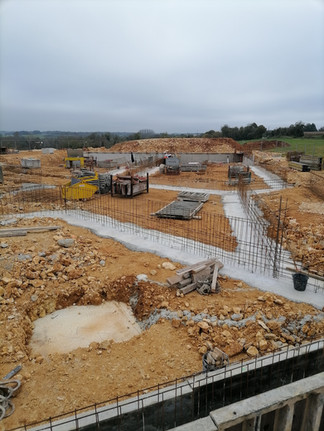

  • Des fondations en semelles filantes en béton armé, avec libage, voiles de soubassement, longrines et butons préfabriqués

  • Un dallage béton de 1 020 m² et un plancher porté de 815 m²

  • Des voiles banchés totalisant 2 520 m², d’une hauteur maximale de 6,50 m et d’épaisseur 20 à 30 cm

Les façades Sud et Sud-Ouest se distinguent par un soubassement en pierre de Charente-Maritime, surmonté d’un mur enduit blanc, créant un dialogue entre tradition locale et modernité architecturale.

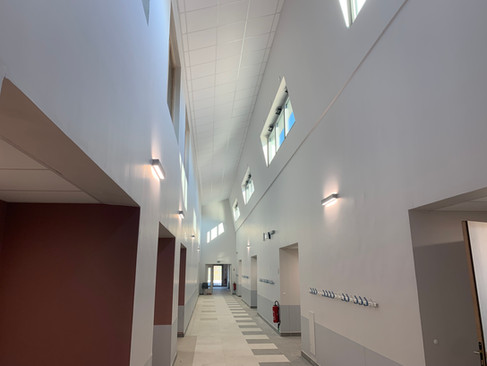

Le grand hall d’accueil, véritable point de rencontre, dessert l’ensemble des pôles du groupe scolaire et s’ouvre sur un belvédère cadrant le paysage alentour.

Données clés du chantier

  • Surface plancher : 1 835m2

  • Volume béton : 1 090m³

  • Tonnage acier : 25T

  • Délai EXE GO : 6 mois

  • Délai EXE TCE : 12 mois

Équipe mobilisée

Pour mener à bien cette opération, nos équipes de terrain se sont pleinement investies durant plusieurs mois.

Sous la direction de Mickaël MARTIN, et avec la coordination de Nicolas CLUSEAU, chef de chantier, près de 10 compagnons en moyenne, maçons, coffreurs, ferrailleurs et grutiers ont été mobilisé.

Une livraison symbolique

La réception du chantier, intervenue le 1er octobre 2025, marque une nouvelle étape pour la commune et pour ses habitants. Le futur groupe scolaire ouvrira ses portes dans les prochains jours, offrant un lieu d’apprentissage pensé pour favoriser le confort, la durabilité et la convivialité.

Source :

© A40 Architectes

© Moreau Lathus Bâtiment
